米データセンター建設禁止が78件、1年で10倍に
全米でデータセンターの建設禁止を打ち出す自治体が急増している。トラッカーが追う総数は1年前の8件から78件へ膨らみ、3月から4月のたった1か月で14件が追加された。背景には何が起きているのか。
1年で8件から78件、加速する自治体の拒絶

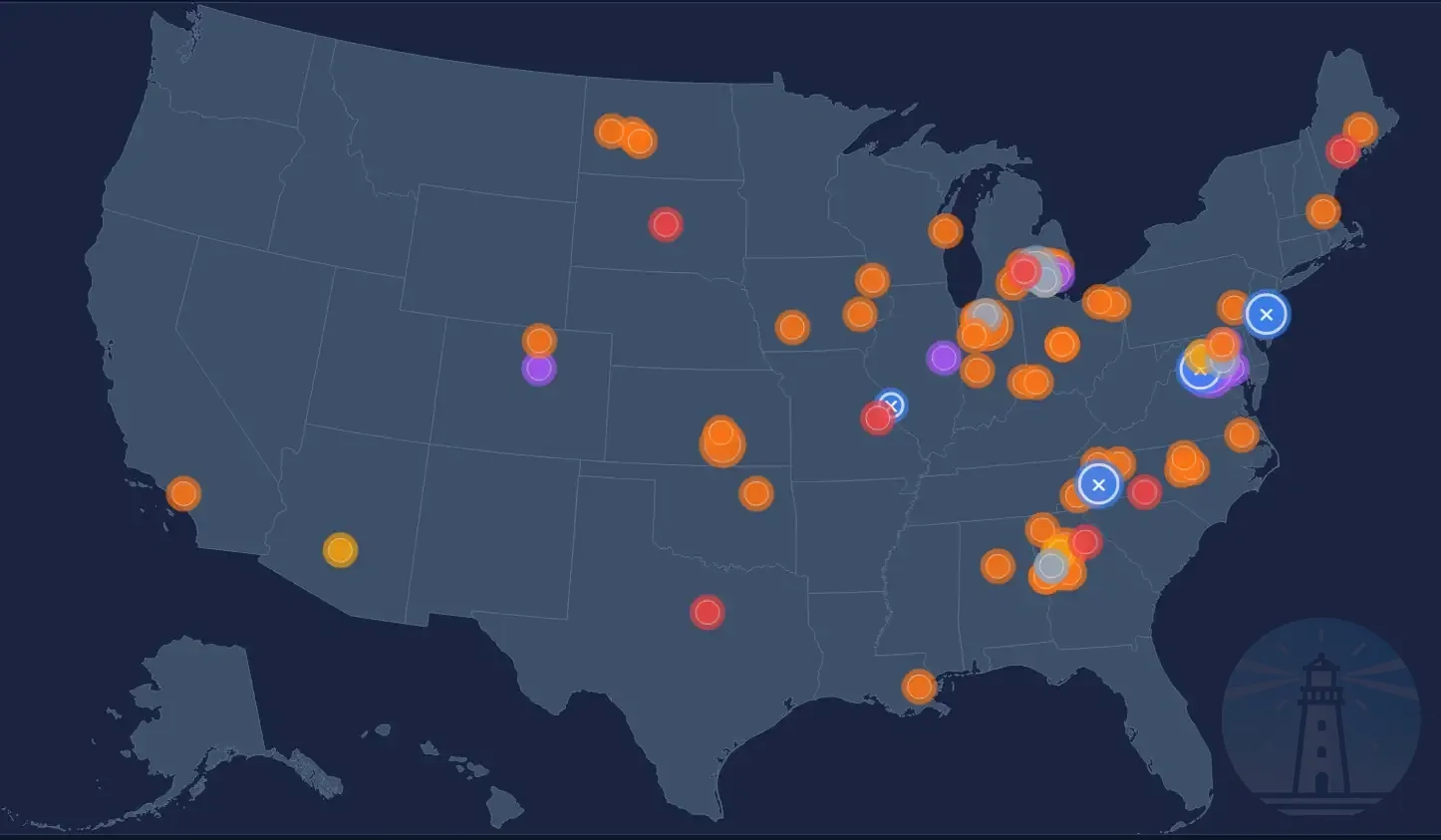

米国のデータセンター反対運動を追跡しているInterconnected Capital LLCの「U.S. Data Center Moratorium Tracker」によれば、2026年5月時点で建設禁止や一時停止(モラトリアム)を実施している自治体は全米で78件に達している。

内訳を細かく見ると、現在進行中の禁止が50件、地方自治体が恒久的な禁止を制定したケースが4件、提案中が3件で、残りは新規制定の手続き中、検討段階、すでに失効した停止措置などが含まれる。
注目すべきは増加ペースだ。同トラッカーが2025年5月時点で記録していたモラトリアムはわずか8件だった。それがちょうど1年で78件に達した。3月から4月の1か月だけで14件が新規追加されている。
数字の伸びは、データセンター建設を巡る空気が地方政治の現場で完全に変わりつつあることを示している。AIブームに乗ろうとする企業の論理と、目の前で電気代と環境負荷が膨らむのを見ている住民の論理が、もはや同じテーブルに乗らなくなっている。
電気料金が最大267%上昇、ツケは住民へ
なぜここまで地域社会が拒絶反応を示すのか。最大の理由は、極めて分かりやすい形で生活費に跳ね返っていることだ。
Bloombergが全米2万5,000以上の電力供給ノードを分析した結果、データセンターが集積する地域では2020年からの5年間で卸電力価格が 最大267%上昇 していた。価格上昇が記録されたノードのうち70%以上が、大規模データセンターから50マイル以内に位置していたという。
仕組み自体はシンプルだ。データセンターが急速に増えると、地域の送電網に瞬間的な需要超過が発生する。送電容量の増設や新規発電所の建設は数年単位の時間を要するため、その間は卸価格が跳ね上がる。インフラ更新コストはやがて小売料金に転嫁され、結果として家庭の電気代が値上がりする。
言い換えれば、企業がAIで稼ぐための電力増強コストを、近隣の住民がスーパーの光熱費として払わされている構図だ。
バージニア州マナサスに住むある住民は、2026年1月の電気料金請求書を見て言葉を失ったという。前月の約100ドルから一気に281ドルへ跳ね上がっていたからだ。Consumer Reportsの2025年11月調査では、米国成人の78%が「新設データセンターのせいで自分の電気代が上がる」ことを懸念していると答えている。
これは特定の地域に偏った話ではない。米国家庭の電気料金は、2020年7月から2025年7月までの5年間で全国平均でも約32%上昇した。データセンターだけが原因ではないものの、地域への突発的な需要負荷が値上がりを加速させている事実は、各種研究でほぼ一致して指摘されている。
「内臓が振動する」騒音、深まる健康被害の実態
電気代の話だけなら、契約や料金体系の見直しでまだ折り合える余地がある。しかし、住民が直面しているのはそれだけではない。物理的な健康被害の訴えが、各地で深刻化している。
バージニア州ブリストウのドナ・ガラント(Donna Gallant)氏は、Googleの「マンゴー・ファーム(Mango Farm)」データセンター複合施設の近所に住んでいる。窓に大金を投じても、施設の負荷試験のたびに発生する音が家の中まで届く。「内臓が振動する」「100%不自然な感覚」と表現する。負荷試験の日は不安発作で眠れないという。
ジョージ・メイソン大学の研究チームが2026年に公表した論文(Frontiers in Climate掲載)では、データセンター周辺の騒音レベルが40から59デシベルに及ぶことが報告されている。米EPAが推奨する屋外24時間平均の限度値は55デシベル、屋内は45デシベルだ。住宅地に隣接する施設の多くがこの基準に近づくか、超えている。
24時間稼働するクーリングシステム、バックアップ用のディーゼル発電機、空調機器が低周波の「うなり音」を生み出す。長期暴露は、睡眠障害、高血圧、心血管疾患、ストレス関連症状と関連付けられている。子どもの認知発達への悪影響も指摘されている。
バージニア州議会の合同立法監査審査委員会(JLARC)は、州内データセンターの約3分の1が住宅地から200フィート以内に位置していると報告した。ゾーニング条例上はオフィスと同じ「非工業」カテゴリーに分類されているため、住宅地に近接して建設できてしまう。
カーネギーメロン大学のニコラス・ミューラー(Nicholas Muller)氏が国家経済研究所(NBER)で発表したワーキングペーパーでは、データセンターによる大気汚染と温室効果ガス排出がもたらす経済的損失が年250億ドルに上ると試算されている。バージニア州とテキサス州の2州だけで、この負担の約3割を占める。
別の研究系統では、カリフォルニア大学リバーサイド校とカリフォルニア工科大学(Caltech)のチームが2024年に発表した論文「The Unpaid Toll」が、2030年までに米国データセンター起因の大気汚染で年間約1,300人の早期死亡が発生し、約200億ドルの公衆衛生負担を生む可能性を指摘している。
それでもデータセンターは「経済の柱」、税収と雇用の現実
ここで、もう一方の現実も見ておく必要がある。データセンターを「悪」と一刀両断するのは、構造を見誤らせる。
バージニア州の合同立法監査審査委員会の2024年報告書によれば、同州のデータセンター産業は74,000人の雇用を支え、年間55億ドルの労働所得、92億ドルのGDP貢献を生み出している。Mecklenburg郡では、Microsoftのデータセンター税収が郡予算の約25%を占めるまでになり、新しい高校の建設費に充てられた。
PwCの集計では、米国データセンター業界の連邦・州・地方の税収貢献は2017年の662億ドルから、2023年には1,627億ドルへと約2.5倍に膨らんだ。建設フェーズでは数百人から千人規模の建設労働者、電気工事士、配管工が動員され、地元の中小事業者にも経済波及効果が出る。
Brookings研究所が2026年5月に公表した実証研究は、より精密な評価を提示している。約770施設、93郡のデータを米労働統計局のデータと突き合わせた結果、データセンター集積地では既存労働者と新規採用者の両方で賃金が3%から4%上昇する効果が確認された。住宅価格への有意な影響はなく、IT産業のクラスター効果は複数施設の集積地で特に強く現れた。
問題は、便益と負担の地理的な非対称性だ。バージニア州のデータセンターは、当初の議員意図とは逆に、貧困地域ではなく最も裕福な北部に集積した。一方、メイン州ジェイ町(廃製紙工場跡地)やリムストーン町(旧ロリング空軍基地跡地)のように、データセンター誘致が地域経済の死活問題になっているケースもある。> 「すべて止めろ」と「全部認めろ」の二択は、現場の温度差を無視している。誰の立場で議論するかで、結論は180度変わる。
ホワイトハウスは「身銭を切れ」、Big Tech7社が誓約
事態の深刻さを受けて、トランプ大統領は2026年2月24日の一般教書演説で「ratepayer protection pledge(料金支払者保護誓約)」を打ち出した。3月4日、Amazon、Google、Meta、Microsoft、OpenAI、Oracle、xAIの主要7社がホワイトハウスで署名した。
誓約の核心は、AIデータセンターのために必要となる電力を、企業が自前で「建設(build)」「持ち込み(bring)」「購入(buy)」のいずれかで賄うこと。新規発電設備や送電網増強の費用を全額負担し、それを家庭の請求書に転嫁させない、というものだ。
Anthropicの渉外担当責任者サラ・ヘック(Sarah Heck)はXで、「アメリカの家族にAIのツケを払わせるべきではない」とし、自社のデータセンターによって消費者が直面する電気代上昇の100%を補填することにコミットしたと述べた。
ただ、この誓約は法的拘束力を持たない自主的な合意にとどまる。違反した場合の罰則も設定されていない。住民の不信は、紙に署名した約束だけで簡単にほどけるほど浅くない。
メイン州の「初の州レベル恒久停止」は土壇場で頓挫
ここで一つ、注意して読み解くべき出来事がある。米国で初めて州全体のデータセンター・モラトリアムが成立する直前、それが土壇場で覆ったケースだ。
メイン州議会は2026年4月、20メガワット(MW)以上の大規模データセンターを対象に、2027年11月1日まで州・自治体の許認可を停止する法案「LD 307」を可決した。下院79対62、上院21対13で通過し、知事の署名を待つ段階まで進んだ。
しかし4月25日、ジャネット・ミルズ(Janet Mills)知事は拒否権を発動。ジェイ町で計画されている廃製紙工場跡地への再開発案件が地元の強い支持を得ているにもかかわらず、例外規定の欠如を理由に挙げた。
4月29日、州議会は拒否権の上書きを試みたが、下院72対65、上院20対11で必要な3分の2に達せず否決。米国初の州レベル・モラトリアムは成立しなかった。
ミルズ知事は同日、執行命令で15人の諮問委員会を別途設置し、2027年1月29日までに州議会へ政策提言を提出させると発表した。
メイン州の頓挫が示したのは、州レベルの「広範な一時停止」という強硬手段が、現実の地域経済との折り合いで簡単には通らないという事実だ。一方で、バンゴーをはじめとする市町村レベルのモラトリアムはメイン州内でも引き続き有効で、地方自治体の禁止措置はむしろ広がり続けている。
ハイパースケーラーを直撃する「許認可リスク」
78件のモラトリアムのうち、明確に「恒久」と分類されているのは現時点で4件にとどまる。残りは半年から数年の時限措置が中心だ。
それでも企業側にとって深刻な意味を持つのは、モラトリアムが計画の予測可能性を根本から崩すからだ。データセンター建設は土地取得、電力契約、送電網接続、機器発注を数年がかりで連動させる。途中でモラトリアムが入ると、計画全体が破綻しかねない。
実際、調査機関Sightline Climateの追跡では、2026年に予定されている世界の大規模データセンター容量16ギガワット(GW)のうち、現時点で実際に建設中なのは5GW程度にとどまる。電力グリッド接続の遅延、変圧器不足、労働力不足に加えて、地域モラトリアムが10州以上で提案されていることが主要なボトルネックとして指摘されている。同社は2026年計画パイプラインの30%から50%が遅延または中止すると見込んでいる。
非営利の調査機関Data Center Watchによれば、2025年第2四半期(4月から6月)のわずか3か月間で、住民の反対運動により約980億ドル相当のデータセンター計画が中止または遅延に追い込まれた。20件のプロジェクトが11州で停滞しており、この四半期だけの被害額が2023年から2025年第1四半期までの累計を上回ったという。
報道記者への暴行、議員辞任、住宅への発砲
数字の裏側で、現場の対立はかなり荒れた様相を呈している。
インディアナポリスでは、データセンター誘致に賛成票を投じた市議会議員の自宅が13発の銃弾を撃ち込まれた。犯人は「NO DATA CENTERS」(データセンター反対)と書かれたメモを玄関先に残していった。ミズーリ州の小さな町では、60億ドル規模のデータセンター案を承認した市議会議員の半数が住民投票で罷免された。
ユタ州では、データセンターを巡って論争の中心にいる州議会議員が、取材中の記者の手から携帯電話を叩き落とす事件まで起きている。
賛成派議員の辞任、罷免、住宅への暴力。データセンター反対運動はもはや穏やかな住民集会の段階を完全に超えた。
Pew Research Centerが2026年に発表した初のデータセンター意識調査では、47%のアメリカ人が「自宅近くへの新設に反対」と回答した。データセンターのことを「よく知っている」と答えた層ほど反対率が高い、という結果も興味深い。
投資家心理を揺さぶる「政治リスク」
GoogleとMicrosoft、Meta、Amazonの2026年AI関連設備投資額は、合計7,250億ドルに達すると見込まれている。前年比77%増という規模だ。OpenAIのStargate計画も含めれば、データセンターは2020年代後半における最大級の投資先になっている。
それゆえに、地方自治体レベルの拒絶が積み重なり始めると、投資家心理に波紋が広がる。数十億ドルから数兆ドル規模の投資をAIの将来性に賭けてきた資本にとって、許認可リスクはこれまで予測のつかなかった新しい変数だ。建設の遅延が長期化すれば、AIスタートアップの資金調達にも冷水がかかる。
筆者の見立てとしては、メイン州の頓挫が一つの転機になっている可能性がある。「州ぐるみの強硬な禁止」は、Jay町のような実需を持つ地域経済との衝突で行き詰まりやすい。一方で、ratepayer protection pledgeのような連邦主導の自主規制は、罰則がなく実効性に疑問が残る。
その間隙を埋めているのが、自治体レベルでの草の根モラトリアムだ。78という数字は、恐らくここから数か月で100に届く。
ペンシルベニア州ランカスター市では、企業側が水使用上限・騒音と大気排出規制・地域貢献2,000万ドルを盛り込んだコミュニティ便益協定(CBA)を結ぶことで住民との折り合いを探る事例が出ている。一律の禁止ではなく、データセンターと地域社会が共存可能な条件を交渉で詰めていくアプローチだ。
データセンターの建設可否は、半導体や電力網の物理的限界とは別の、新しいレイヤーの不確実性として、AI産業全体にのしかかり始めている。「自分たちの町に作ってほしくない」という住民の意思は、技術的な勝ち負けより先に、現実を動かす力を持ってきている。
参照元
- Interconnected Capital - U.S. Data Center Moratorium Tracker
- The White House - Ratepayer Protection Pledge Proclamation (2026年3月4日)
他参照
- Data Center Watch - Q2 2025 Update Report
- Frontiers in Climate - Health implications of the rapid rise of data centers in Virginia
- Brookings - New evidence on data center employment effects (2026年5月)
- NBER Working Paper 35100 - Nicholas Z. Muller, Measuring the Impact of Data Centers
- Sightline Climate - Data Center Outlook 2026
